烈日骄阳“三板斧” 保障工程畅无阻

点击量:次 发布时间:2021-06-03
工 作 动 态

第 213 期

信阳市供水集团有限公司                                                                                                                                                                       6-3


——工程部闸门班5月工作纪实

    五月,是信阳市供水集团工程部充实而忙碌的一个月,按照公司的部署,南湖路DN1000球墨管道铺设正在紧张的进行中,该路段原DN700、DN800管道在分段停水废除之后,安装队向闸门班反映,DN800管道断管二号桥西处、八一路处后仍有一股清水流出,水流不大但依然会影响管道安装和后续路面恢复。闸门班组至现场勘查情况后,立即开始逐项排除原因,寻找可能存在的水源。

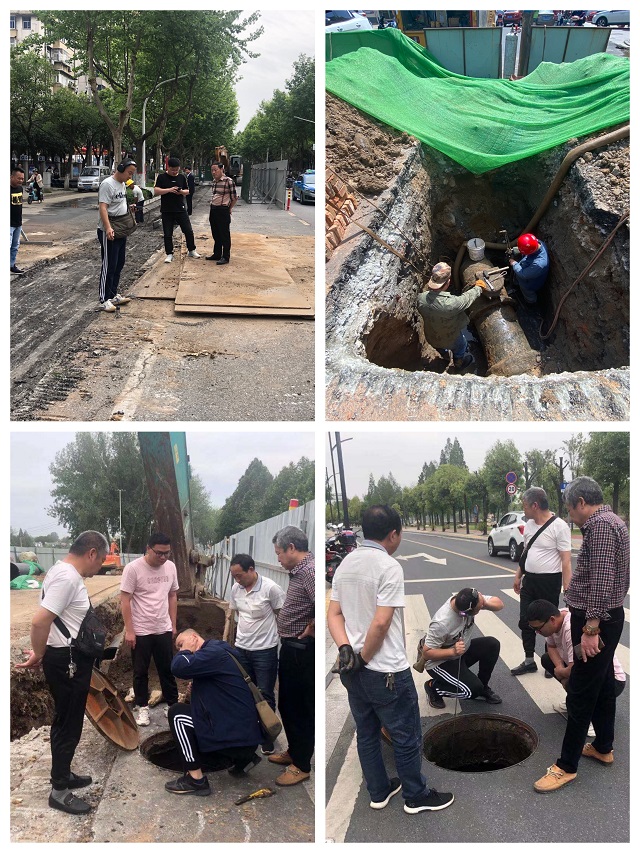

    在主管道断管后,如果出现未知水流,其中一项很大的原因就是因为与其它管线串联的分支闸门出现关闭不严的情况。DN800管道为上个世纪80年代铺设的管道,管道分支闸门常年经受着带压水流的冲击,闸门挡板密封圈出现缝隙,就会造成闸门关闭不严,发生过水情况。而这种情况的判断方法,就是将测漏听音杆搭在闸门上,听闸门内部是否有过水声。由于白天车辆多,外部环境噪音大,无法准确判断是否过水,班组决定在凌晨路上车辆少、居民都休息的时候进行排查。经过与测漏班仔细排查后,确定南湖路至八一路段有3个闸门出现了过水的情况,闸门位置口径分别为八一路与新华西路交叉口DN600、DN500闸门、南湖路与南浜街交叉口DN300闸门。

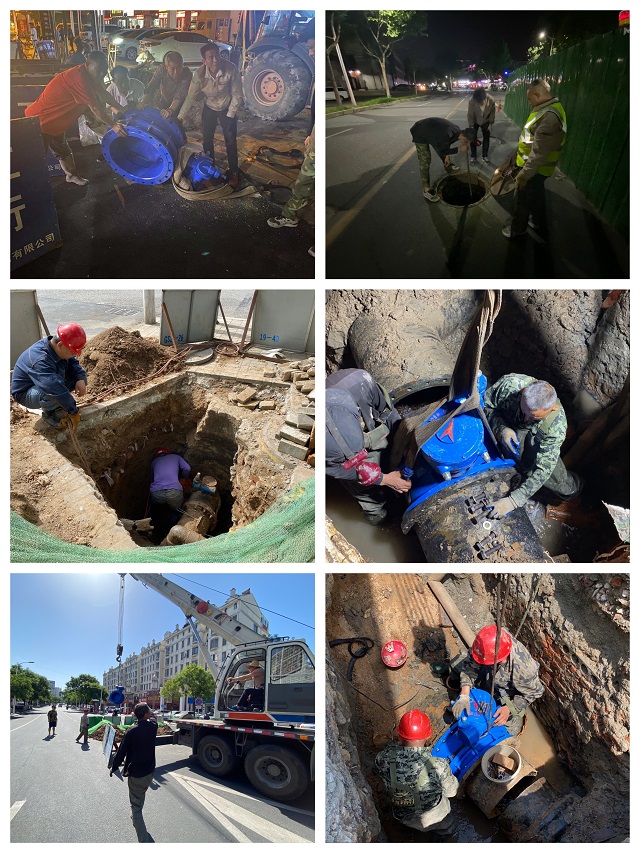

    确定问题原因,闸门班组立即着手准备相关口径闸门、配件、物料等,调集工程车辆、协调相关班组。一切准备工作就绪后,2021年5月25日晚,八一路与新华西路交叉口DN600过水闸门的更换正式开始。在及时通知热线停水信息和降压、施工队挖好工作坑后,实施停水,机修班配合,割掉老旧闸门上的螺丝、起吊闸门、排水控水、安装新DN600闸门、及时送水等工作有条不紊的进行,大家全力奋战,通宵作业,在历经9个小时的战斗后,与26日凌晨3点,顺利更换完毕,排除了一个最大的隐患。



    5月28日上午8点,将南湖路与南浜街DN300闸门更换完毕,排除第二个隐患。
    5月30日,闸门班开始更换第三个闸门——八一路与新华西路交叉口DN500过水老旧闸门,由于该闸门位于行车道中央,平日车流、人流量大,班组决定在周末休息日进行闸门的更换工作。提前一天下达停水通知,在做好围挡、警示柱等防护工作后,更换开始。5月底的信阳,天气已经变得炎热起来。路口中央没有一点遮荫的地方,烈日当头,在场的所有人员都汗湿了衣衫,但是大家没有一个人有怨言,为了保障DN1000主管道的施工进度,一刻也不停歇。在闸门班与部门其他班组的齐心协力下,历时7个小时,于下午3点将八一路与新华西路交叉口DN500老旧闸门更换完毕,经现场检查原DN800管道内的水流消失,最后一个隐患排除了!
    在回到家后,闸门班的工作群里热闹起来——大家到家才发现,在场的人员几乎都“挂了彩”,变成了“黑白人”。大家打趣到,这是老天爷颁给我们的军功章。



    求真务实干工作,默默无闻勤付出,这就是信阳供水工程部闸门班的真实写照,星夜兼程,风雨无阻是他们日常工作的真实写照。执行有力,快捷高效是他们开展工作的信条。保障大后方,冲向第一线,工程部闸门班将以攻坚克难的意志,打赢一场场供水保卫战,为供水事业的蓬勃发展,迸发小班组的大能量!
