抢天夺时保进度 风雨无阻惠民生

点击量:次 发布时间:2021-06-08
工 作 动 态

第 217 期

信阳市供水集团有限公司                                                                                                                                                                       6-8


——南湖路DN1000管网施工纪实(一)

       南湖路DN1000管网改造工程是信阳市供水公司2021年重点工程。其目的主要是在提高供水安全保障性的同时解决沿线老管网用户“水压低,水量不足”的问题。该工程分茶节前后两个阶段进行,茶节前按既定目标顺利完成管网铺设1.6公里多并于4月10日还路于民,茶节后公司领导于5月7日再次召开项目推进会要求务必于6月25日前管道全部铺设完毕。时间紧任务重,为确保工程进度,工程部再次对施工方案反复研讨,明确工作思路,所谓磨刀不误砍柴工,决定先从改管着手,即先行对南湖路上原DN700、DN800老管道上的用户进行改管,同时部分无障碍物的路段同步开挖沟槽安装管道。改管说起来简单改起来难,首先要现场摸排各个分支碰接的节点位置,这项工作要细致不能漏户,确定节点位置后开挖工作坑,为缩短沿线居民的停水时间,碰接不分昼夜同步进行,5月8日开始长安路、南湖路、新华西路路口、顺达驾校对面、南湾大街等原DN700、800改管同时进行,虽然前期改管花费了相当一部分时间,但确保了后期施工的顺利进行。如长安路、二号桥、南湖路、南湾大街施工过程中原DN700、DN800管道分别与新铺设的DN 1000管道同沟或交叉,由于改管提前完成新管道充分利用旧管道位置保证了沟槽开挖进展顺利,大大节省了施工时间!

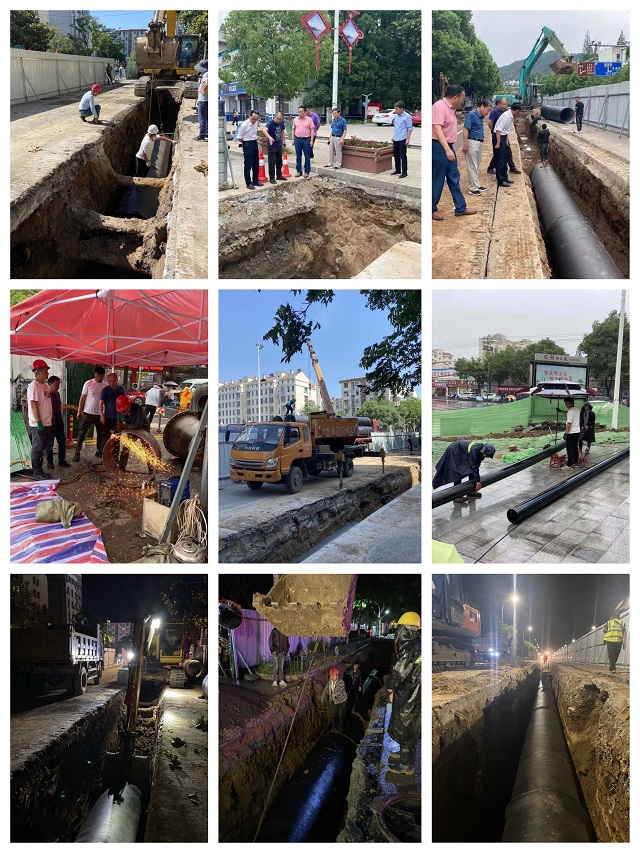

       5月8号以后一段时间天气反常,特别是5月10日一场暴雨夹杂着冰雹袭击申城,导致二号桥工作面开挖好的沟槽被淹,增加了施工难度和工程量,同时有些施工工作面如长安路、八一路、南湖路(107国道西到154 )路段由于人流量、车流量大,本身工程量就大,再加上部分路段外部干扰,二号桥24超长DN1000过河钢管架设等等。这都给施工带来了挑战,为确保质量和工期,工程部在八一路、长安路、南湖路、体育场门口、茶叶桥、二号桥、南翔路东西方向八个工作面同时施工,抢天夺时抓紧作业,不论白天黑夜晴天雨天工程人员像钉子一样钉在工地上,5月15日在南湖路与南翔路口新旧1000管道碰接施工、5月26日茶叶桥DN1000闸门连接中,天空虽然下着雨,安装、机修人员支起帐篷,拉起雨布。小小的帐篷外是阴雨绵绵,厚实的雨布下是焊机轰鸣作响,焊接人员认真作业。
       为确保工程质量每安装一根管道都有专人检查皮圈,确保安装到位。5月26日南翔路连夜安装的13根DN1000管道因施工方挖破旧管网突发的跑水使已其中的一根管件管道有漂浮迹象,为确保质量不留隐患,工程部决定拆除已安装好的13根1000管道重新安装,同时及时对安装好的管道进行回填夯实。截止到6月1日一二标累计已安装DN1000球墨铸铁管644根(5月8日以后累计已安装386根)DN1000过河钢管36m,球墨三通、闸门等数十个。
       立足本岗,心系百姓,为能切实的解决用户最根本的用水问题。保障用水安全,工程部秉承公司“让生命之水源远流长”的企业使命,通过实际行动将党史教育中为民奉献不怕困苦的精神融入到工作中。为群众办实事。不论当下还是将来都是我们的永恒课题!
